TLDR : une facture de situation, ou situation de travaux, est une facture intermédiaire émise en cours de chantier, proportionnelle à l'avancement réel des travaux, poste par poste. Elle n'attend pas la fin du chantier pour déclencher un encaissement. C'est le mode de facturation standard dans le BTP pour les chantiers qui durent plusieurs semaines ou plusieurs mois. Mal rédigée ou mal présentée, elle génère des contestations qui retardent tes encaissements.
Si tu te demandes comment en établir une correctement, et comment la faire accepter du premier coup, tu es au bon endroit.
C'est quoi exactement une facture de situation
Une facture de situation constate l'avancement des travaux à une date donnée. Tu ne factures pas la totalité du marché, tu factures la part qui est réalisée à ce moment précis. Tu photographies l'avancement à un instant T, et tu demandes le paiement correspondant.
Concrètement : ton marché est à 80 000 euros HT. Tu as réalisé 40 % du chantier. Ta facture de situation porte sur 40 % de ce montant, déduction faite de ce que tu as déjà encaissé sur les situations précédentes.
C'est le cumul progressif qui fait la logique de la situation : chaque facture s'appuie sur le cumulé depuis le début du chantier, pas uniquement sur la période écoulée. C'est ce qui la distingue d'une simple facture d'acompte.
Ce n'est pas une facture définitive : elle reste une créance provisoire jusqu'au solde. C'est pour ça que certains maîtres d'ouvrage la contestent : ils confondent le provisoire et le définitif, ou ils attendent la fin pour négocier. Mieux vaut clarifier ce point dès la signature du contrat.
Facture de situation vs acompte : ne pas confondre
L'acompte est souvent demandé au démarrage. Il correspond à un pourcentage forfaitaire, sans lien direct avec l'avancement réel. Il engage les deux parties.
La facture de situation, elle, est indexée sur ce qui est fait. Elle suppose qu'on mesure l'avancement, poste par poste ou globalement. Ce n'est pas le même outil.
Un acompte ne remplace pas une situation, et une situation n'est pas un acompte. Dans la pratique, beaucoup de patrons de PME mélangent les deux. Ça crée des écarts comptables qui remontent à la clôture du chantier, souvent trop tard pour corriger quoi que ce soit.
Comment établir une facture de situation correctement

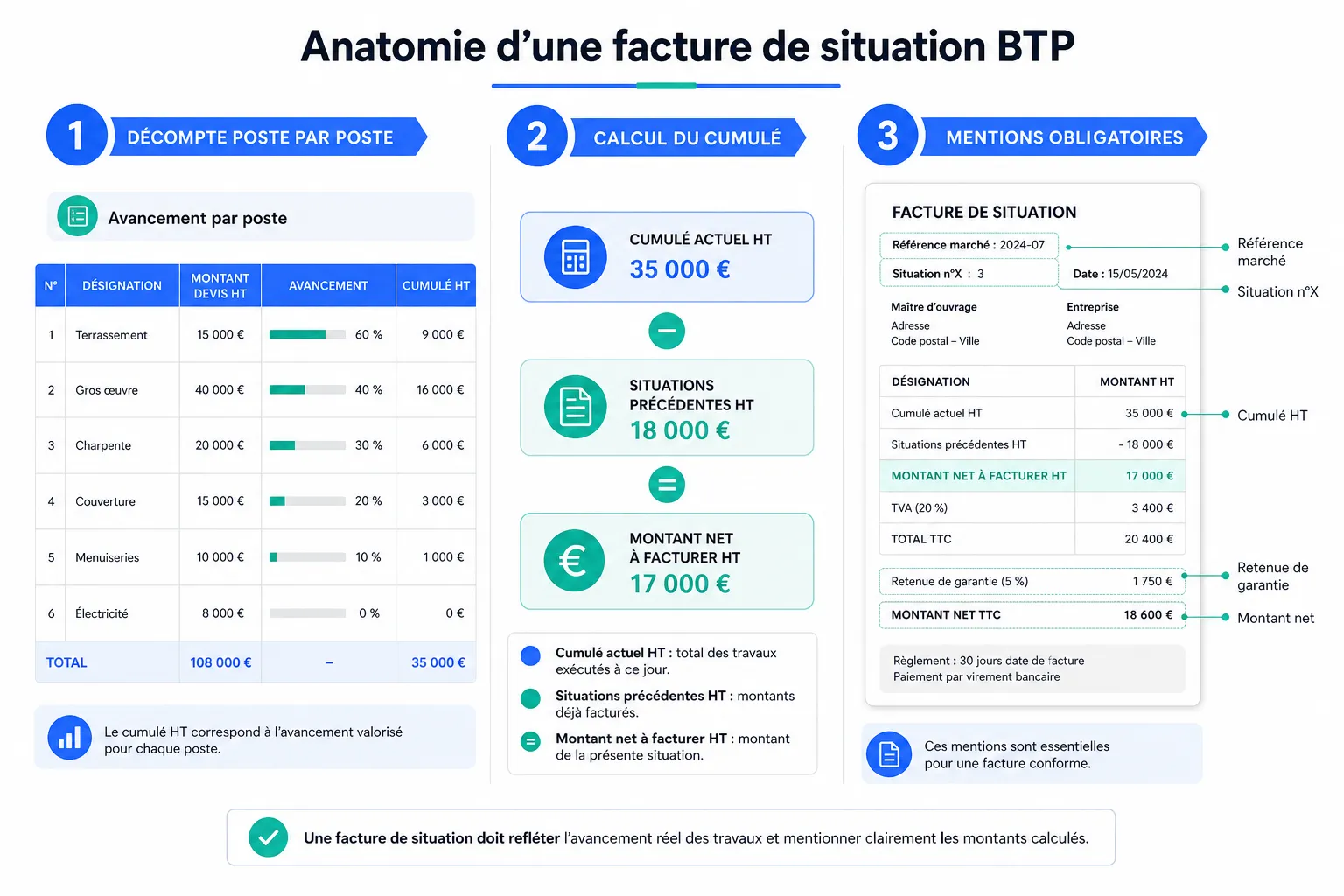

La base, c'est le décompte de travaux. Tu reprends chaque ligne de ton devis ou de ton marché, et tu estimes l'avancement en pourcentage pour chaque poste. Pas globalement, poste par poste : pour chaque poste, le montant total prévu, la quantité déjà réalisée, et le pourcentage avancé.
Voici ce que ta facture de situation doit contenir :

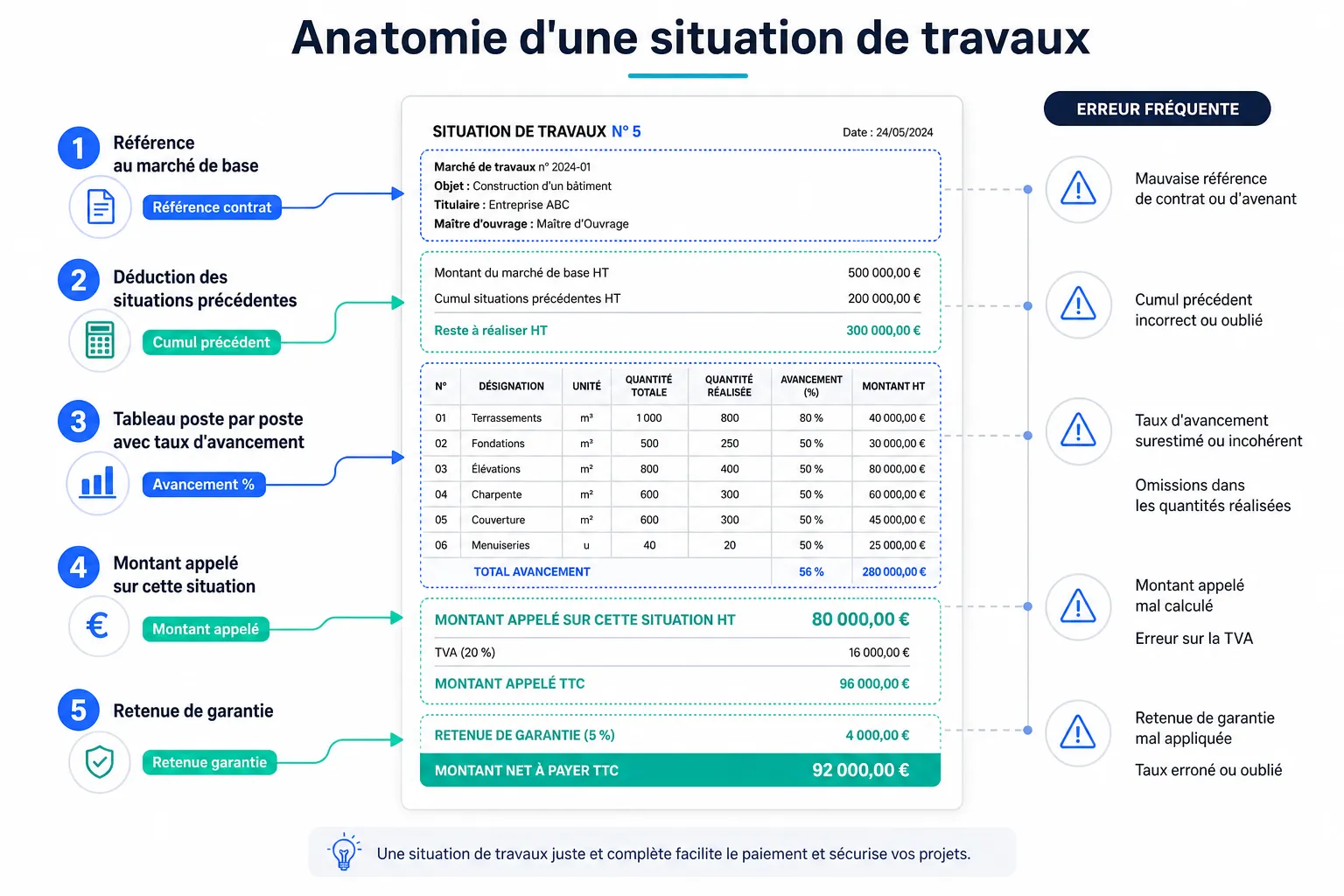

- La référence au marché ou au devis d'origine
- Le numéro de la situation (situation n°1, n°2, etc.)
- La date d'arrêté de la situation
- Le détail poste par poste avec le taux d'avancement de chaque ligne
- Le montant cumulé HT depuis le début du chantier
- Le montant de la situation précédente (ce qui a déjà été facturé)
- Le montant net à facturer sur cette situation
- La TVA applicable
- Les éventuelles retenues de garantie si elles ont été contractuellement prévues
La mention de la retenue de garantie est particulièrement importante si elle figure au contrat : elle doit apparaître explicitement sur chaque situation. Si tu l'oublies, tu crées des désaccords à la réception.
La retenue de garantie est un mécanisme par lequel le maître d'ouvrage conserve une partie du montant facturé jusqu'à la levée des réserves. Elle est encadrée par la loi. Son taux et ses conditions de remboursement sont fixés contractuellement et légalement. Ne l'invente pas, réfère-toi à ton marché.
Chaque ligne doit pouvoir être vérifiée par le client sans qu'il t'appelle. C'est ça qui évite les allers-retours. Si ta situation est claire, le client valide ou conteste des points précis, et le dialogue va beaucoup plus vite.
Ajoute des photos d'avancement si tu peux. Ce n'est pas obligatoire, mais ça accélère la validation. Un client qui voit la dalle coulée ou les cloisons montées conteste moins l'avancement que tu déclares. Si le marché prévoit un compte prorata, sa quote-part se retrouve aussi dans ces documents.

L'erreur classique : estimer à la louche
Le vrai problème terrain, ce n'est pas de savoir quoi écrire sur la facture. C'est de savoir à quel pourcentage d'avancement on en est vraiment.
Beaucoup de conducteurs de travaux estiment à l'oeil. Résultat : on sur-facture sur les premiers postes, on sous-facture sur les finitions, et à la fin du chantier le solde ne correspond plus à rien. Le client conteste, la trésorerie est en retard, et personne ne comprend pourquoi.
D'autres erreurs de base créent de la défiance, même chez un client de bonne foi : oublier de déduire les situations précédentes, ne pas tenir compte des retenues de garantie, ou mélanger les avenants avec le marché initial.
Facturer juste, ça suppose de suivre l'avancement réel, poste par poste, avant d'éditer la situation. Ce n'est pas une contrainte administrative, c'est ce qui protège ta marge.

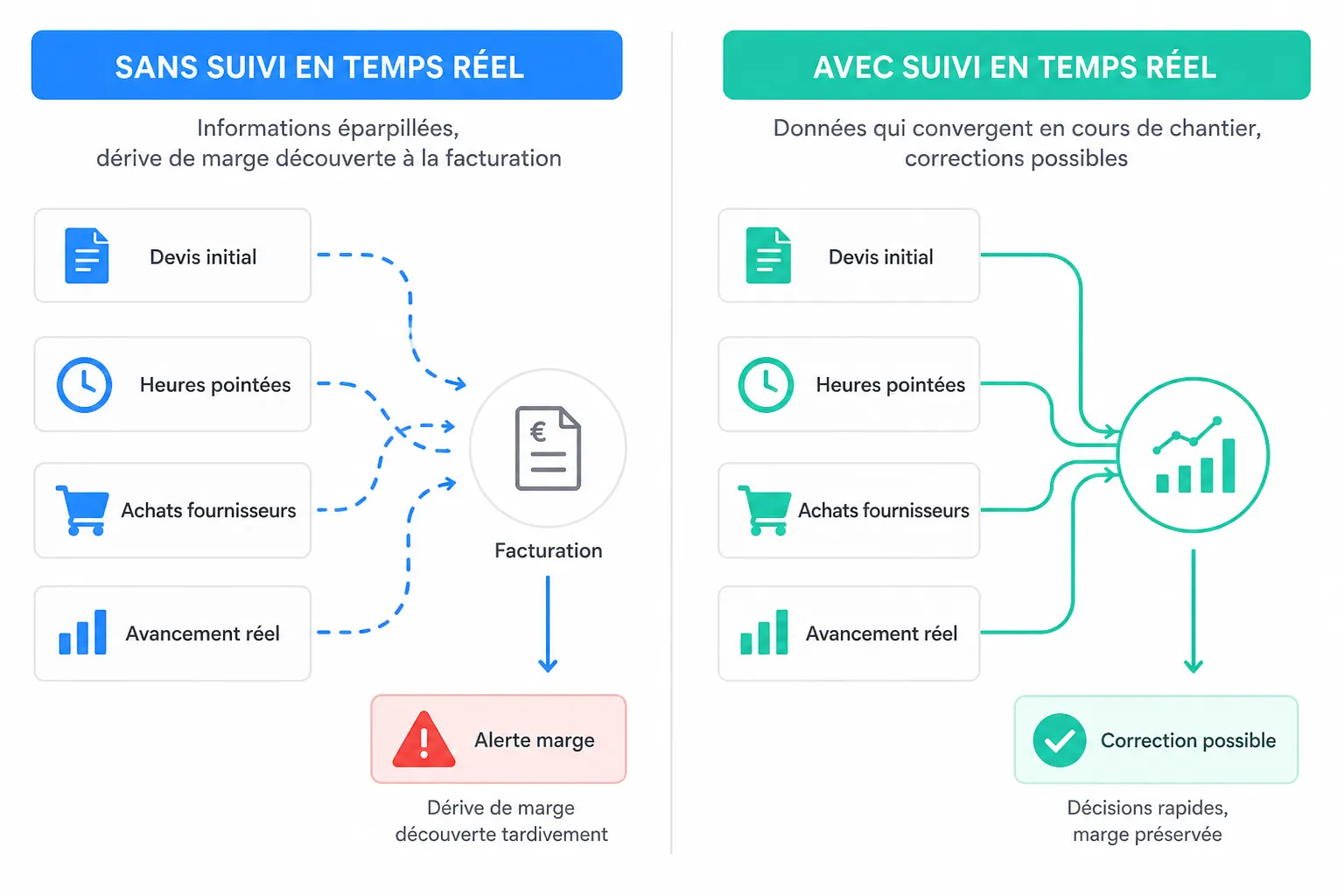

Pour les équipes qui veulent structurer ce suivi, regarder comment un outil comme Tavro gère le suivi d'avancement et la rentabilité en temps réel peut aider à comprendre ce que ça change dans la pratique.
Le moment et le rythme d'émission
Prévois le rythme des situations dans le contrat, avant le démarrage. Mensuel, bimensuel, par tranche de travaux : peu importe le choix, l'important est qu'il soit écrit et accepté des deux côtés.
Si tu laisses le rythme ouvert, tu te retrouves à émettre quand tu en as besoin, et le client reçoit une demande qu'il n'attendait pas. Et une situation envoyée trop tard, quand l'écart entre la trésorerie et les dépenses est déjà douloureux, te met en position de faiblesse.
Un calendrier de situations prévu au contrat transforme l'appel de fonds en étape normale, pas en surprise. Et quand c'est normal, ça se valide vite.
Pour les chantiers avec maître d'œuvre ou bureau de contrôle, la situation passe souvent par eux avant d'arriver au client. Intègre ce délai dans ton planning de trésorerie. Ignorer ce circuit, c'est décaler tes encaissements sans le savoir.
Faire valider la situation sans friction
Le blocage classique : tu envoies ta situation, et le client répond qu'il ne comprend pas ce qu'il paie. Ou il dit que tu as surestimé l'avancement. Ou il ne répond pas. Si le client ne voit pas le lien entre ce que tu factures et ce qu'il a vu sur le chantier, il hésite. Et l'hésitation se transforme vite en litige.
Envoie la situation par un canal traçable, mail ou plateforme collaborative : tu dois pouvoir prouver la date d'envoi. C'est la base si un litige surgit sur les délais de paiement.
Relance rapidement si tu n'as pas de retour. Un silence n'est pas une validation. Le délai de paiement court à partir de la date prévue au contrat. Ne laisse pas traîner.
Si le client conteste un poste, réponds point par point, par écrit. Ne révise pas à la baisse sans comprendre ce qui est contesté. Parfois, la contestation est de bonne foi et révèle un vrai écart d'avancement. Parfois, c'est une tentative de négociation. Les deux cas se gèrent différemment.
Quand un client conteste ton taux d'avancement, tu dois pouvoir sortir les heures pointées, les achats affectés, les bons de livraison. Sans ça, la discussion tourne vite à ton désavantage.
La situation finale et le solde de chantier
La dernière situation s'appelle souvent le décompte final ou la situation de solde. Elle solde le marché. Elle doit refléter 100 % du marché réalisé, déduction faite de tout ce qui a déjà été facturé.
Si des travaux supplémentaires ont été réalisés en cours de chantier (travaux modificatifs, avenants), ils doivent apparaître clairement, distincts du marché initial. Ne les noie pas dans les lignes existantes.
Le solde doit être signé et accepté par le maître d'ouvrage : sans accord sur le décompte final, les litiges traînent. Prévois ce moment dans ton planning, pas seulement dans ta comptabilité.
Les projets avec des cas d'usage variés montrent à quel point la gestion du solde est souvent le moment où les problèmes de suivi remontent à la surface.
Mon avis
La facture de situation est un outil sain, et l'outil de trésorerie le plus sous-utilisé dans les petites structures du bâtiment. Elle protège la trésorerie, elle oblige à mesurer l'avancement, et elle évite de se retrouver à financer un chantier sur ses fonds propres pendant trois mois.
Mais elle suppose une discipline de suivi que beaucoup de petites structures n'ont pas encore installée. On fait les situations parce que le client les demande, pas parce qu'on pilote vraiment l'avancement.
Rédige tes situations avec autant de soin que tes devis. Un devis flou génère des avenants. Une situation floue génère des impayés. Ce sont les deux faces du même problème.
Mon conseil : ne crée jamais une situation sans avoir d'abord vérifié tes pourcentages d'avancement poste par poste, même approximativement. Une situation fausse crée des écarts que tu paieras au solde.
Questions fréquentes
À quelle fréquence émettre une facture de situation ? Il n'y a pas de fréquence légale imposée. C'est généralement fixé dans le contrat ou le marché. Mensuelle, bimestrielle, à des jalons d'avancement. Si rien n'est précisé, négocie-le avant de démarrer.
La situation de travaux est-elle obligatoire ? Non, ce n'est pas une obligation légale en soi. Mais si ton contrat prévoit des paiements en cours de chantier, elle est le document qui justifie chaque appel de fonds. Sans elle, tu n'as rien à présenter.
Peut-on faire une facture de situation sans devis détaillé ? Techniquement oui, mais c'est risqué. Sans décomposition par postes, l'avancement est incontrôlable. Le client peut contester n'importe quoi. Un devis détaillé est la base qui rend la situation opposable.
Peut-on émettre une situation sans maître d'œuvre ? Oui. Le maître d'œuvre facilite la validation dans certains marchés, mais ce n'est pas indispensable. En marché privé direct, c'est entre toi et ton client. L'essentiel est que les règles soient posées dans le contrat.
Que faire si le client refuse de valider sans raison précise ? Demande-lui par écrit les motifs du refus. Si la contestation n'est pas argumentée et que les travaux sont réalisés, tu peux le mettre en demeure de payer dans les délais prévus. Consulte un professionnel du droit si la situation se bloque vraiment.
La retenue de garantie est-elle obligatoire sur toutes les situations ? Elle ne s'applique que si elle a été prévue contractuellement. Ce n'est pas automatique. Relis ton marché. Si elle est prévue, elle s'applique à chaque situation jusqu'à la réception des travaux, puis les conditions de restitution sont encadrées par la loi.
