TLDR : le décompte général définitif est le document qui solde un marché de travaux entre l'entreprise et le maître d'ouvrage. Il arrête les sommes dues de façon irrévocable. Rater une étape ou laisser passer un délai, et vous perdez le droit de réclamer quoi que ce soit.
Beaucoup d'artisans et de conducteurs de travaux traitent le DGD comme une formalité. C'est une erreur. Ce document engage les deux parties de manière définitive. Une fois accepté, il n'y a plus de recours possible sur les sommes, sauf cas très spécifiques. Autant dire qu'il faut le préparer sérieusement.
Ce qu'est vraiment le décompte général définitif
Le DGD s'applique principalement aux marchés publics et à certains marchés privés qui y font référence dans leurs conditions générales. Ce n'est pas une simple facture de solde. C'est un acte contractuel qui récapitule l'intégralité des sommes du chantier : travaux initiaux, avenants, révisions de prix, pénalités éventuelles, retenues de garantie.
Le DGD est le seul document qui arrête définitivement les comptes entre les parties. Une fois signé ou réputé accepté, il efface les contestations antérieures sur les montants. C'est pour ça qu'il faut le lire ligne par ligne avant d'y toucher.
Il ne faut pas le confondre avec le décompte final, qui est établi par l'entreprise, ni avec le projet de décompte général, qui est une étape intermédiaire. Le DGD, lui, est notifié par le maître d'ouvrage (ou son représentant). C'est une séquence précise, pas un simple échange de mails.
Les étapes dans l'ordre, sans en sauter une

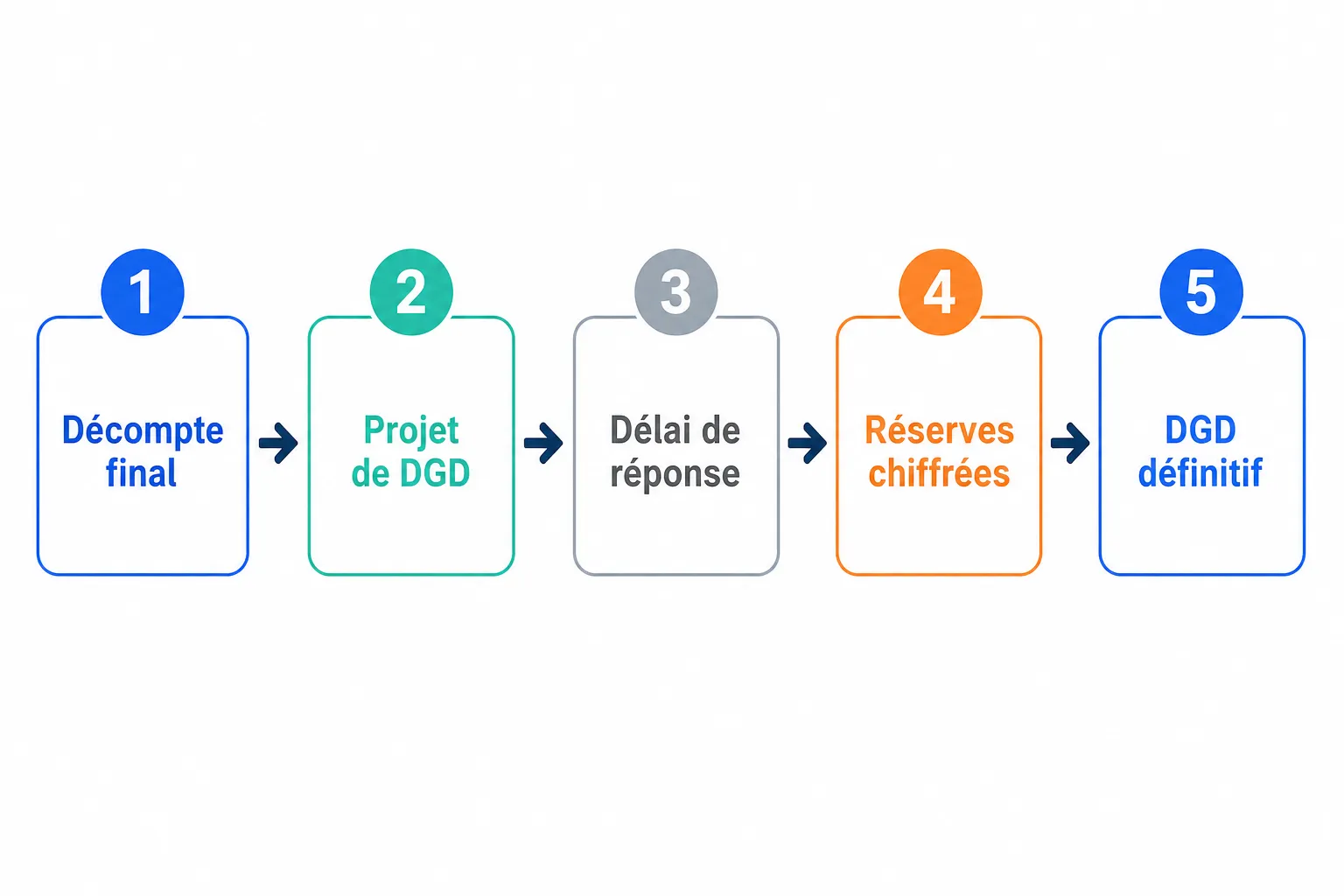

La procédure suit un enchaînement strict. Voici les grandes étapes :
- L'entreprise établit son décompte final après réception des travaux. Elle y liste toutes les sommes qu'elle estime dues.
- Elle transmet ce décompte final au maître d'oeuvre (ou directement au maître d'ouvrage selon le marché).
- Le maître d'oeuvre établit le projet de décompte général, qui peut différer du décompte final.
- Ce projet est transmis à l'entreprise, qui dispose d'un délai court pour accepter ou formuler des réserves motivées.
- Si l'entreprise ne répond pas dans le délai imparti, le projet est réputé accepté. Le DGD devient définitif.
- Si elle répond avec des réserves, le maître d'ouvrage notifie le DGD. L'entreprise peut encore contester, mais dans un délai très court.
L'erreur la plus fréquente : laisser passer le délai de réponse au projet de décompte général sans réagir. Beaucoup de patrons de TPE reçoivent ce document, le posent sur le bureau, et ne le traitent pas à temps. Résultat : le montant du maître d'ouvrage devient la vérité contractuelle, même s'il est inférieur à ce que l'entreprise réclamait.
Les pièges classiques qui font perdre de l'argent
Le premier piège, c'est le décompte final incomplet. Si vous oubliez d'y intégrer des travaux supplémentaires non encore valorisés, des révisions de prix, ou des frais liés à des contraintes imprévues, vous ne pourrez plus les réclamer après. Le décompte final doit être exhaustif. Tout ce qui n'y figure pas est perdu.
Le deuxième piège : les réserves mal formulées. Quand vous contestez le projet de décompte général, vos réserves doivent être motivées et chiffrées. Écrire « je ne suis pas d'accord avec le total » ne suffit pas. Il faut préciser poste par poste ce que vous contestez et pourquoi. Une réserve floue peut être rejetée comme irrecevable.
- Oublier un avenant non signé mais exécuté : il faut le justifier par écrit dans votre décompte.
- Ne pas distinguer les retenues de garantie des pénalités : ce sont deux mécanismes distincts, avec des règles différentes.
- Confondre la date de réception et la date de notification du DGD : les délais courent à partir de la notification, pas de la réception des travaux.
- Ne pas conserver les accusés de réception de vos envois : la preuve de la date d'envoi est essentielle en cas de litige.
Un DGD mal préparé côté entreprise peut valider des pénalités que vous auriez pu contester. C'est du cash que vous laissez partir sans vous battre.
Pourquoi la rentabilité du chantier se joue avant le DGD
Le DGD cristallise les comptes. Mais si vous n'avez pas suivi votre chantier en temps réel, vous arrivez au DGD sans visibilité claire sur ce que vous avez réellement dépensé, ni sur les écarts entre le prévu et le réalisé.
Beaucoup d'entreprises découvrent au moment du solde que leur marge a fondu. Trop d'heures pointées, des frais non refacturés, des avenants exécutés mais jamais formalisés. Et quand le projet de décompte général arrive, elles n'ont pas les pièces justificatives pour défendre leur position.
Suivre l'avancement financier semaine par semaine, c'est ce qui vous permet de défendre chaque ligne du décompte final. Si vous cherchez comment structurer ce suivi au quotidien, regardez ce que permettent les outils de suivi en temps réel comme ceux de Tavro. Pas pour vendre du rêve : pour avoir les chiffres à portée de main quand le document arrive.
Garder une trace horodatée des heures, des frais et des avenants, c'est votre seule défense en cas de contestation.
Mon avis
Le DGD fait peur parce qu'il est perçu comme du jargon juridique. En réalité, le principe est simple : c'est la clôture comptable du chantier, avec des délais stricts et des conséquences définitives si on rate une étape.
Mon conseil : ne laissez jamais un projet de décompte général traîner sur un coin de bureau. Dès réception, notez la date, comparez poste par poste avec votre propre décompte final, et répondez par écrit avec des réserves chiffrées si vous n'êtes pas d'accord. Même si le montant contesté vous semble faible : une fois le délai passé, c'est terminé.
Et si vous n'avez pas de suivi précis des heures et des frais par chantier, commencez par là avant de vous inquiéter du DGD. C'est la base qui vous manque.
Questions fréquentes
Est-ce que le DGD s'applique à tous les marchés ? Non. Il s'applique de plein droit aux marchés publics. Pour les marchés privés, il faut que le contrat y fasse expressément référence, notamment via les conditions générales du CCAG ou des normes NFP équivalentes. Vérifiez votre contrat avant de vous lancer dans la procédure.
Que faire si le maître d'ouvrage ne notifie jamais le DGD ? C'est un cas fréquent, surtout chez des maîtres d'ouvrage peu organisés. Vous pouvez relancer par écrit et demander la notification formelle. En marchés publics, des règles encadrent ce délai. L'absence de notification prolongée n'est pas sans conséquence pour le maître d'ouvrage. Consultez un juriste si la situation se bloque.
Peut-on rouvrir un DGD après qu'il soit devenu définitif ? Très rarement, et uniquement dans des cas limités prévus par les textes (erreur matérielle, vice du consentement...). Dans la pratique, c'est quasi impossible. C'est pour ça qu'il faut traiter la procédure sérieusement avant qu'elle soit clôturée, pas après.
